Nova sede da Reitoria do IFPB é estruturada para concentrar setores administrativos em Mangabeira
Expectativa é iniciar a transferência ainda neste segundo semestre
A nova sede da Reitoria do Instituto Federal da Paraíba, em Mangabeira, na zona sul de João Pessoa, entra na fase de preparação para receber parte dos setores administrativos da instituição. A mudança pretende concentrar em um único espaço estruturas atualmente distribuídas entre as unidades da PRAF, Casa Rosada e Trincheiras. A expectativa é que a transferência comece ainda neste segundo semestre.

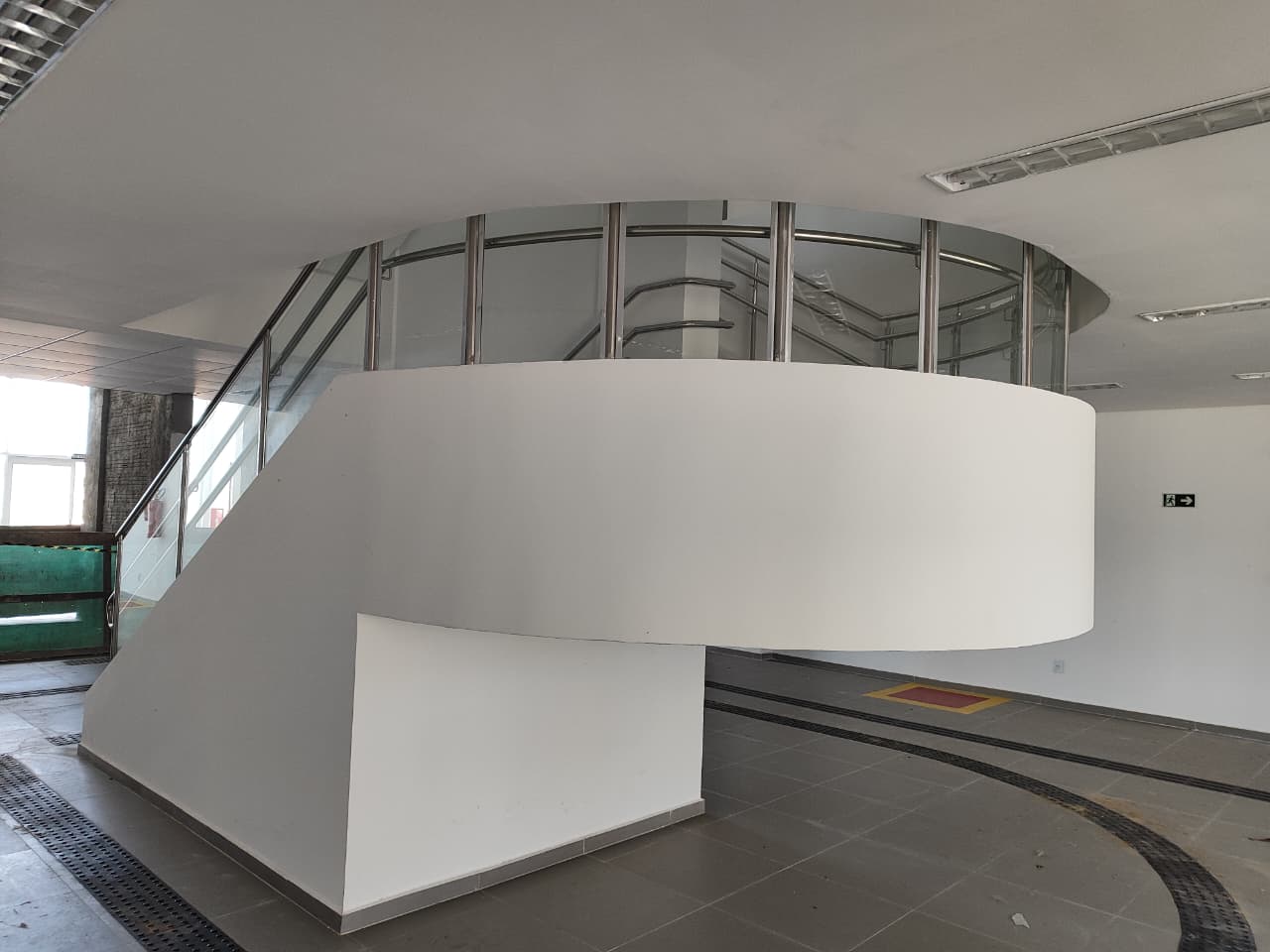

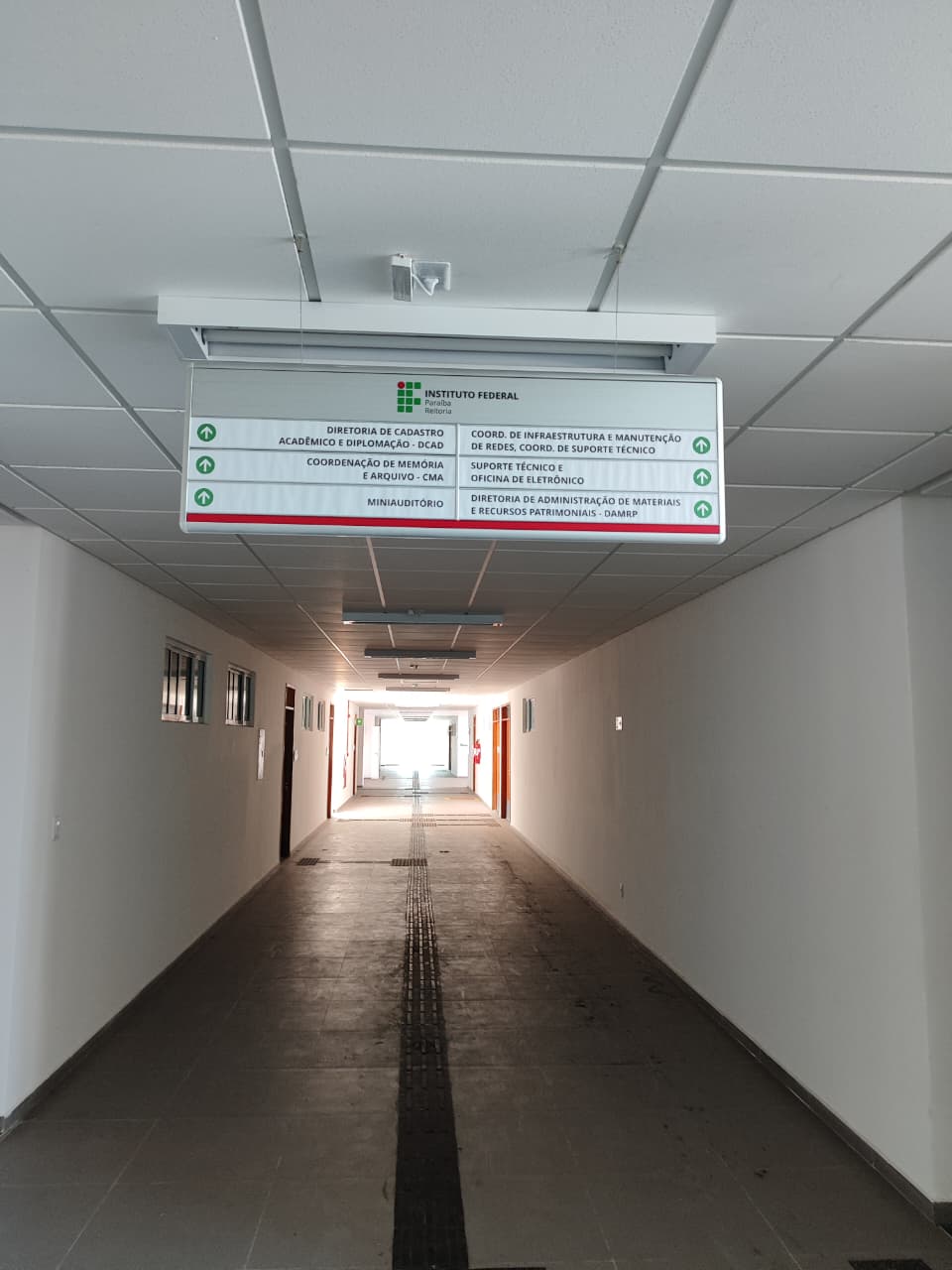

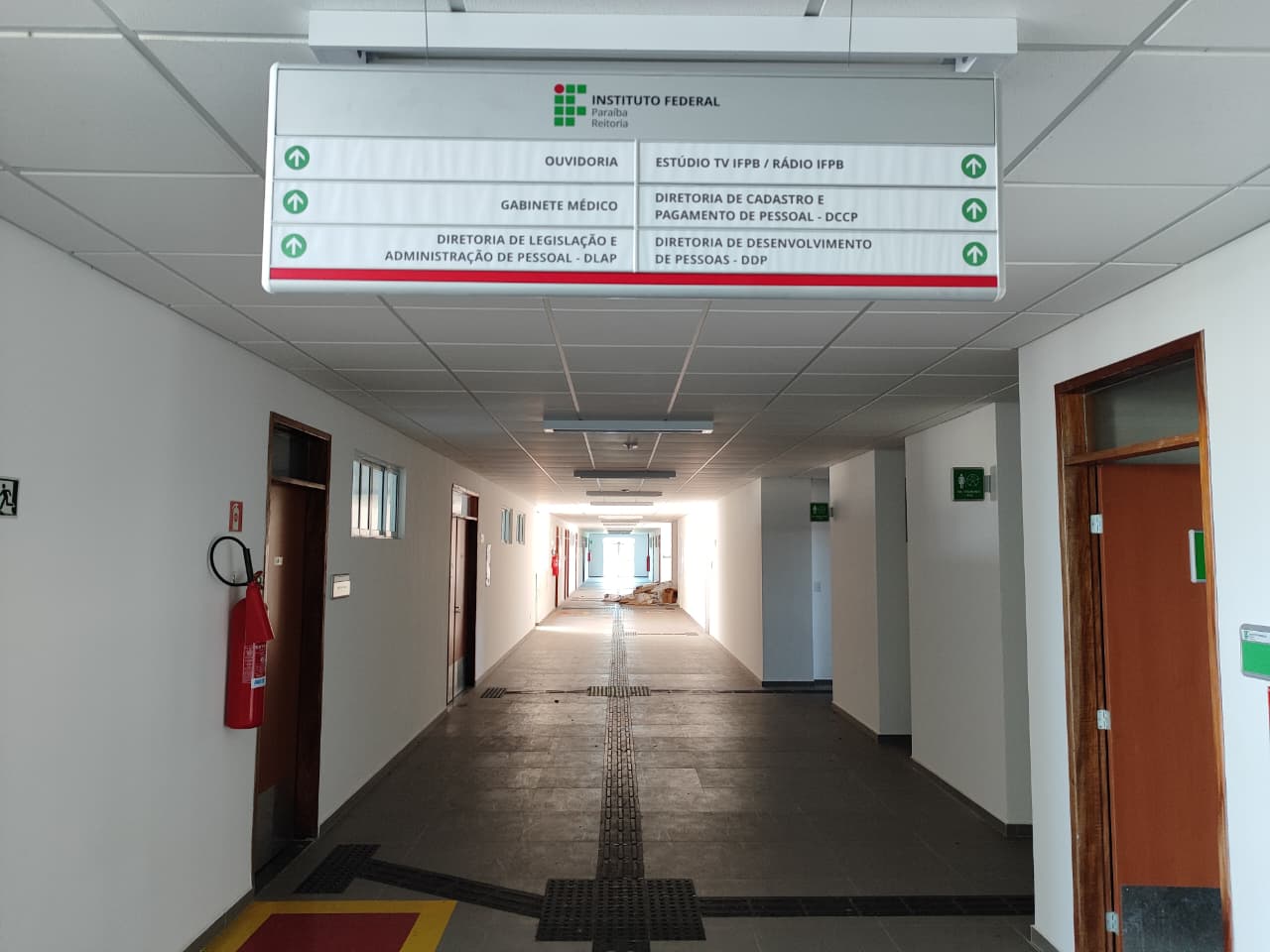

Com área total de 16.315 m², a nova sede conta com um bloco administrativo de aproximadamente 8.700 m², distribuído em três pavimentos. O prédio dispõe de rampas de acessibilidade, elevadores e escadas. Os ambientes já estão sinalizados com placas indicativas, piso tátil e equipados com extintores de incêndio e hidrantes.

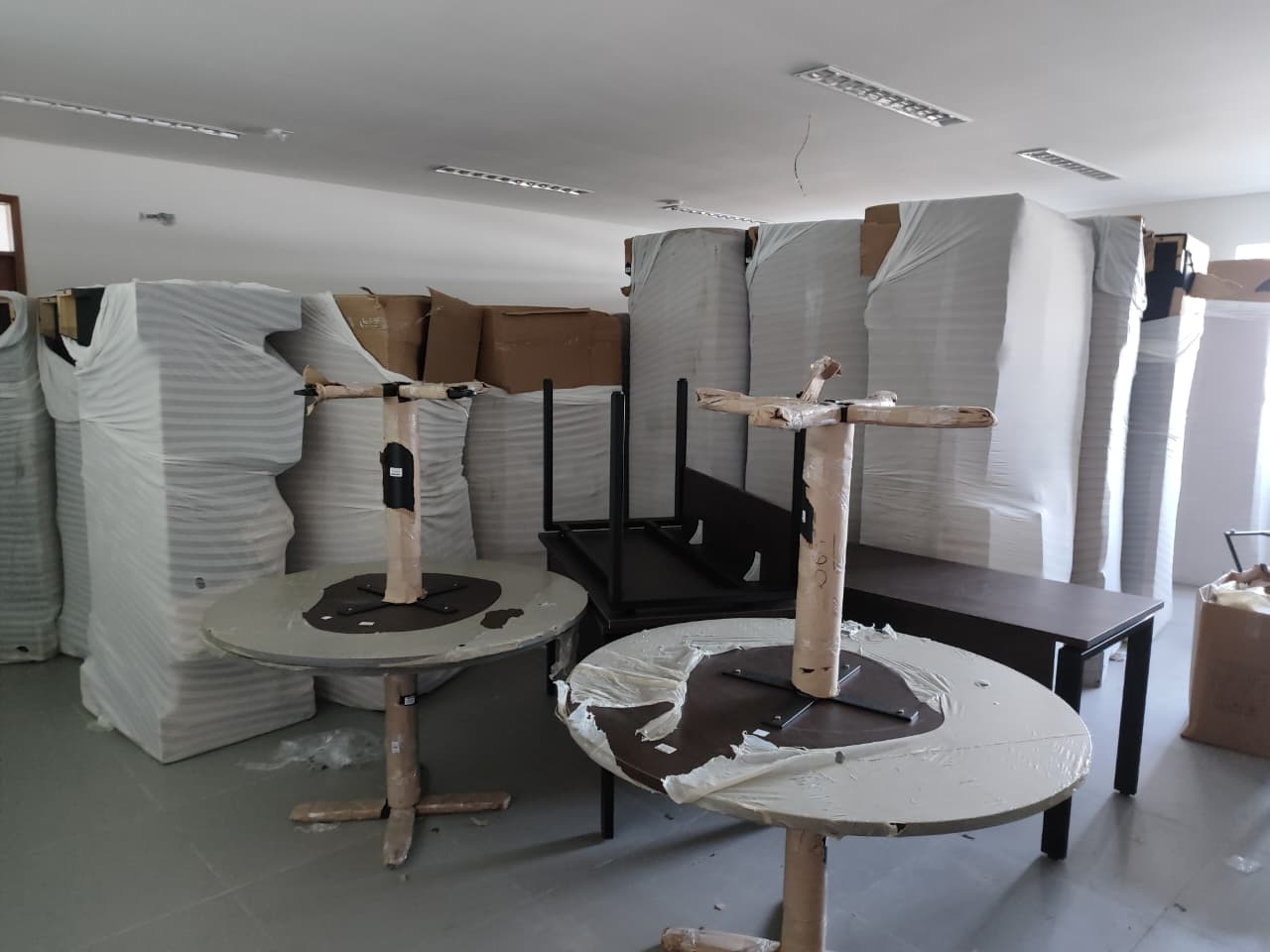

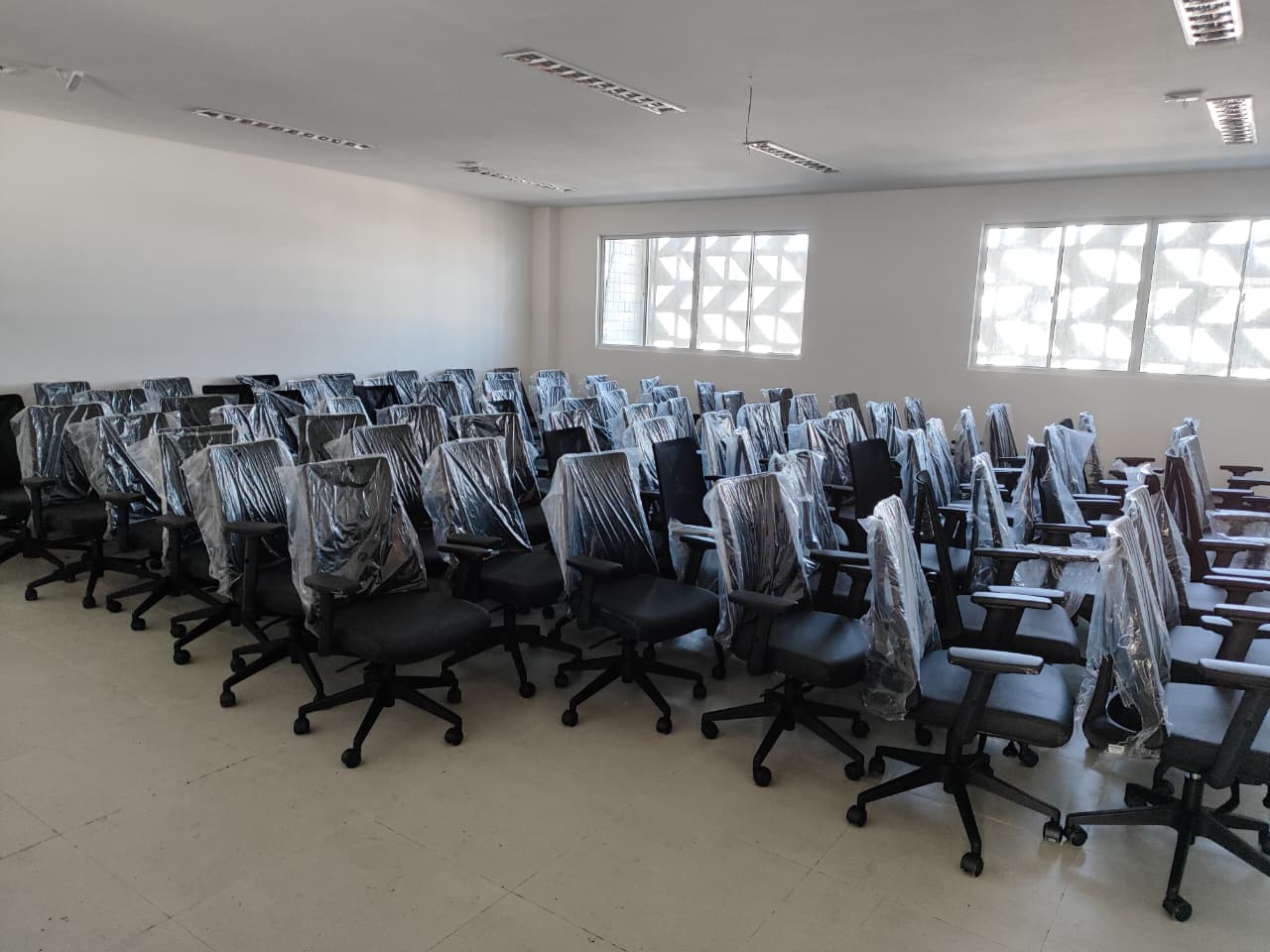

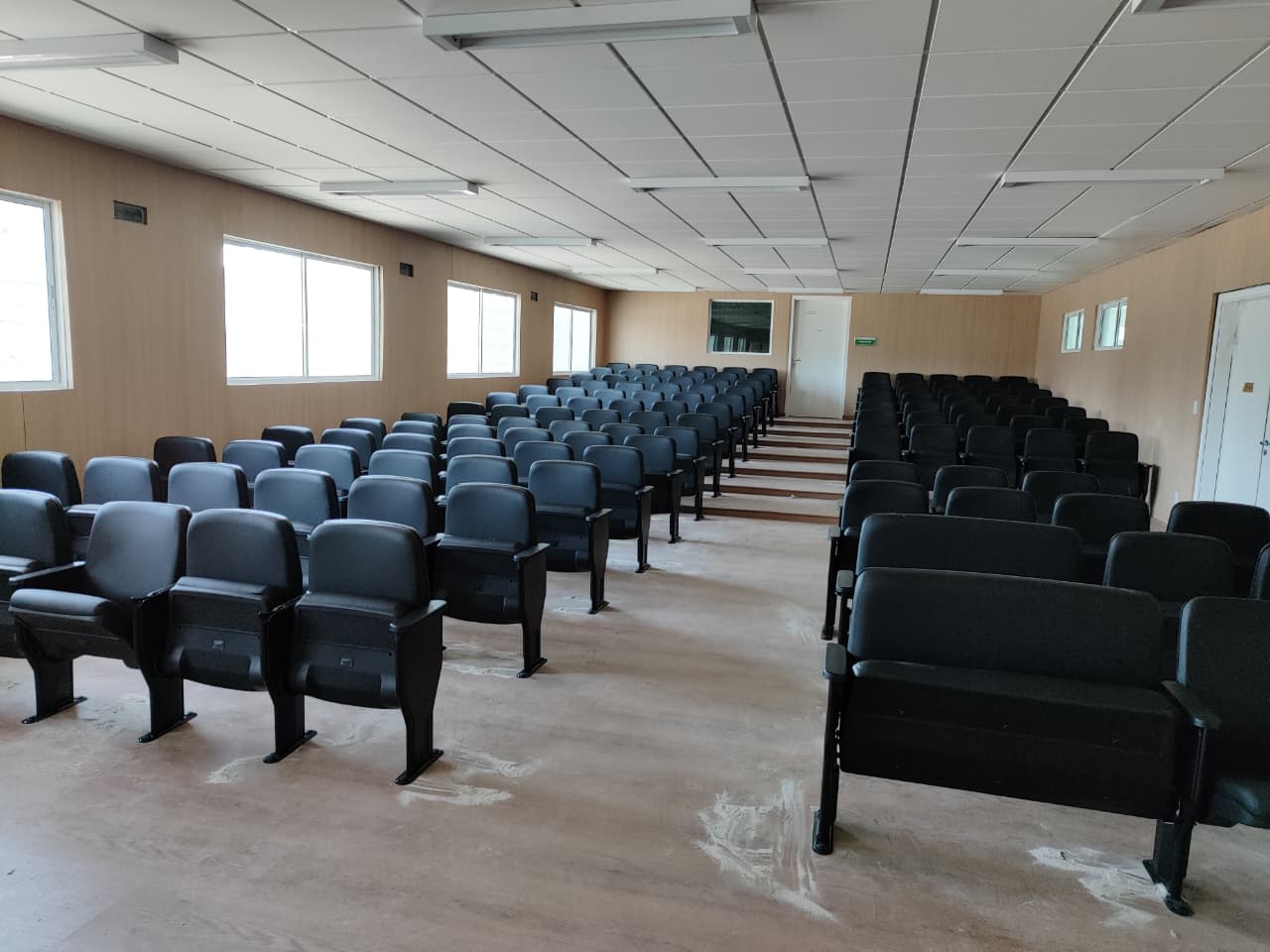

A Diretoria de Administração de Materiais e Recursos Patrimoniais (DAMRP) da Pró-Reitoria de Administração e Finanças (PRAF) vem adotando as providências necessárias para garantir a ocupação e o funcionamento do novo espaço. Entre as medidas está a aquisição de mobiliário para diferentes ambientes. Foram adquiridas 129 poltronas para o auditório, 130 cadeiras giratórias para o espaço dos Órgãos Colegiados, 50 carteiras escolares para a sala de treinamento da DGEP e 36 mesas de dois lugares para o Consuper, além de sofás de dois e três lugares e armários.
De acordo com o diretor da DAMRP, Marcos Vicente, a transferência será realizada de forma gradual. Inicialmente, 57 setores serão priorizados em razão da quantidade limitada de aparelhos novos de ar-condicionado disponíveis no almoxarifado. Entre os primeiros setores beneficiados estarão a DGTI, a PRAF, a PRAE e a PROEXC.
A estratégia prevê ainda o reaproveitamento de aparelhos de ar-condicionado novos que atualmente estão em funcionamento em outras unidades do IFPB. Esses equipamentos serão reinstalados na nova sede, possibilitando a ampliação do número de setores transferidos.
Outras providências relacionadas à infraestrutura também estão em andamento. A Energisa se comprometeu a instalar, ainda neste mês de setembro, os disjuntores da subestação de energia. As luminárias externas e a bomba de água que alimenta a cisterna do prédio já foram ligadas após a contratação de um eletricista. A instalação dos elevadores está sendo articulada por meio de um pregão.
Mudança
O processo de contratação da empresa responsável pela mudança precisou ser refeito porque a empresa inicialmente contratada não conseguiu regularizar as certidões negativas. Segundo Marcos Vicente, diante da situação, a Pró-Reitoria de Administração autorizou a convocação do segundo colocado no pregão para escolha da nova empresa. A previsão é que o processo em andamento seja concluído no prazo de 30 dias.
Paralelamente, o setor de obras da PRAF está elaborando um processo para executar os ajustes necessários no prédio. As intervenções foram definidas após a identificação de pendências que não foram concluídas pela empresa construtora.

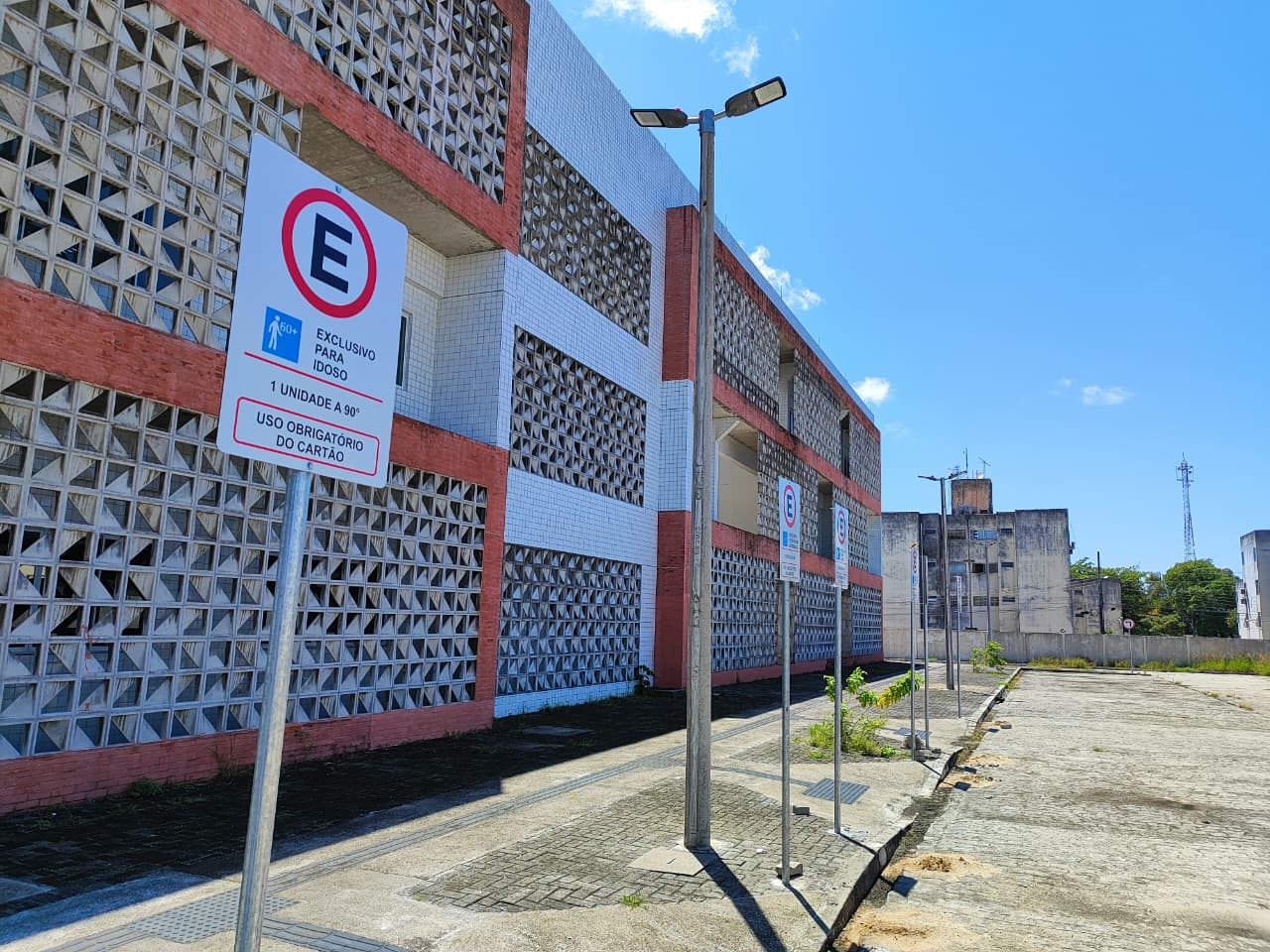

Além do amplo espaço administrativo, a nova sede dispõe de estacionamento para veículos de passeio, motos, micro-ônibus e ônibus, ampliando a estrutura disponível para o funcionamento da Reitoria.
*Texto e fotos: Heranir Oliveira- Equipe DGCOM
